Проект наружного освещения

Базовая цена с НДС
Цена со скидкой
Цена $212.00
Скидка
Цена $212.00
Индекс: 63.190.220
Документация: Проектная, рабочая документация включая сметы и результаты инженерных изысканий
Разделы: все разделы
Объем данных: 852 МБ
Формат файлов: *.pdf
Состав проекта:

Скачать состав проекта

Система наружного освещения
Проектная, рабочая документация, включая смету, и результаты инженерных изысканий на строительство наружного освещения объекта
Технико-экономические характеристики объекта капитального строительства

Напряжение сети, В: 380/220
Количество пунктов питания ШРУА-400, шт.: 3

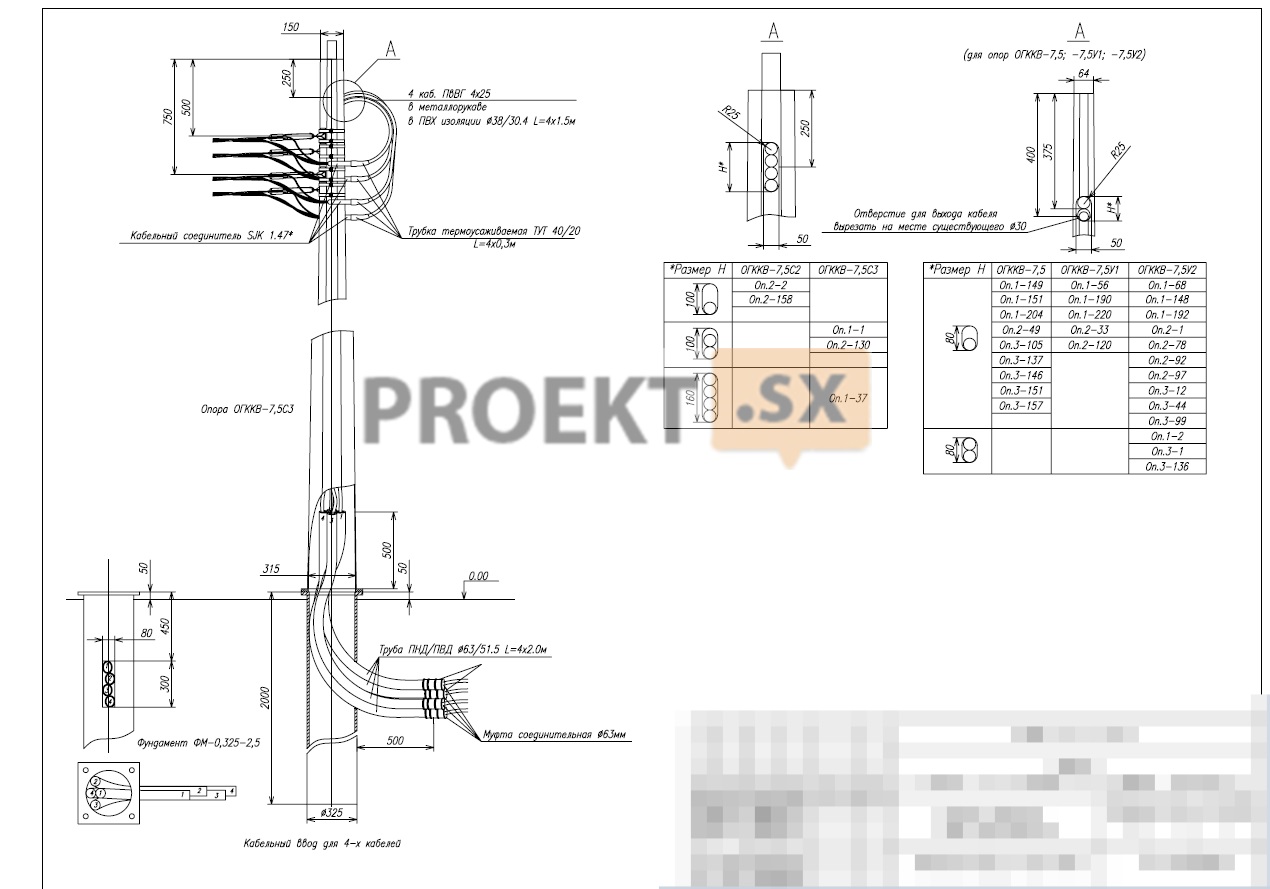

Устанавливаемые опоры:
ОГККВ-7,5, шт.: 406
ОГККЗ-7,5, шт.: 66
ОГКС-7,5, шт.: 112
Осветительные приборы:
Прожектор EF25-250-MAS, шт.: 24
Светильник СКУ 01 42-654 «Конкорд», шт.: 599
Общая мощность установленных осветительных приборов, кВт: 37,747
Кабельные линии:
ПвБбШв 4х50, м: 159
ПвВГ 4х25, м: 496
ПвВГ 4х16, м: 6492
Всего, м: 7147
Воздушные линии:
СИП 2 3х25+1х35: 11935
СИП 2 3х16+1х25: 1414
Всего, м: 13349
Контрольно-исполнительная съемка кабельных линий и опор наружного освещения, км: 15,7
Сметная стоимость в базисном уровне цен 2001 г. (без НДС)
Всего: тыс.руб.: 14 993,96
СМР, тыс.руб.: 10 514,19
Оборудование, тыс.руб.: 328,07
Прочие затраты, тыс.руб.: 4151,70
в том числе:
ПИР, тыс.руб.: 1043,41
возвратные суммы, тыс.руб.: 36,00
Сметная стоимость в текущем уровне цен на май 2013 г. (с НДС)
Всего: тыс.руб.: 76867,63
СМР, тыс.руб.: 58405,99
Оборудование, тыс.руб.: 1211,71
Прочие затраты, тыс.руб.: 17249,93
в том числе:
ПИР, тыс.руб.: 3333,49
НДС, тыс.руб.: 10643,18
возвратные суммы, тыс.руб.: 215,89

Инженерное оборудование, сети инженерно-технического обеспечения, инженерно-технические мероприятия

Электроснабжение системы наружного освещения квартала запроектировано от трех новых пунктов питания, подключенного к ТП 1 (Рразр=17 кВт), ТП 2 (Рразр=11 кВт), ТП 3 (Рразр=12 кВт), в соответствии с техническими условиями, исходными данными для проектирования. Категория электроприемников по надежности электроснабжения – III. Потребители электроэнергии – светильники светодиодные «Конкорд» СКУ 01-42-654, мощностью 53 Вт (599 шт.), прожекторы EF 25-250-MAS, мощностью 250 Вт (24 шт.).  Установка светильников предусмотрена на новые металлические опоры типа ОГККВ-7,5 (406 шт.), ОГККЗ-7,5 (66 шт.), ОГКС-7,5 (112 шт.). Прокладка питающего кабеля ПвБбШв 4х50 (159 м), группового кабеля ПвВГ 4х25 (496 м), ПвВГ 4х16 (6492 м) – в земле, СИП-2 3х25+1х35 (11935 м), СИП-2 3х16+1х25 (1414 м) – по опорам.

Организация строительства

Проектом организации строительства предусмотрено строительство системы наружного освещения квартала, включающее: установку трех пунктов питания, монтаж опор освещения, подземную прокладку кабельных линий и монтаж провода СИП. Строительный генеральный план разработан в масштабе 1:500 на период строительства с учетом работ подготовительного периода. Временное сплошное ограждение строительной площадки предусмотрено в соответствии с требованием ГОСТ 23407-78. Въезд и выезд транспорта и строительной техники на строительную площадку организован со стороны улиц. При выездах с площадки строительства предусмотрены установки очистки колес автотранспорта. Внутриплощадочные проезды предусмотрены по существующим асфальтобетонным покрытиям. Прокладку кабельных линий предусмотрено осуществлять открытым способом. Механизация строительных работ – комплексная, с использованием механизмов, типа: экскаватор с объемом ковша 0,2 м3; машина бурильно-крановая BEUR LS 5600; телескопическая вышка АГП-18. Работы предусмотрено вести в две смены. Материалы складируются на стройплощадке с запасом, не превышающим дневной объем потребления. Обеспечение материалами строительства предусмотрено от предприятий стройиндустрии города. Бытовые помещения строителей, при максимальной численности работающих 16 человек, предусмотрено разместить в инвентарных мобильных зданиях и на базе подрядчика. Общая продолжительность строительства, с учетом работ подготовительного периода, составляет 9 месяцев. Строительные отходы, образующиеся при строительстве, вывозятся специализированной организацией на лицензированный полигон ТБО. Требования по организации строительной площадки, охране труда и гигиене строительных работ, методам производства строительных работ, методам инструментального контроля качества строительства, мероприятиям по безопасности труда, условиям сохранения окружающей среды соблюдены в полном объёме. Применение указанных в проекте материалов и механизации обосновано расчётами и условиями производства работ.
